Byggnation av lokalgator

I mitten av oktober 2026 påbörjas arbetet med att bygga om lokalgatorna i Skeppsbron. Byggnationen beräknas vara klart i december 2027.

Stenlagd gata med grönska längs husväggarna. Människor rör sig på gatan.

I mitten av oktober 2026 börjar vi bygga lokalgatorna norr om Kämpeavenyn.

Det handlar om Oskarshallsgatan, Cementgatan, Murstensgatan, Kartonggatan, Parkettgatan och Slakthusgatan.

Arbetet sker i etapper och börjar i den västra delen av Skeppsbron för att sedan fortsätta österut. Gatorna är en viktig del i att knyta ihop området och skapa ett sammanhängande Skeppsbron.

Den västra infarten till Oskarshallsgatan är redan klar. Där kan du få en känsla för hur gatorna kommer att se ut när allt är färdigt. Även Skeppsbrogatan, som blev klar i slutet av 2025, visar delar av den utformning som återkommer i området.

Hur ska gatorna se ut?

Lokalgatorna blir gröna stadsgator med gott om träd och planteringar med buskar och perenner. Mellan grönskan skapas sittplatser och mindre ytor där det går att stanna till och vistas.

Norr om Oskarshallsgatan blir gatorna gångfartsområden där hela gatan får betongmarksten och gående, cyklister och bilar rör sig på samma nivå. Planteringarna bryter upp gaturummet och bidrar till lägre hastigheter.

Söder om Oskarshallsgatan får gatorna en mer traditionell utformning, med betongmarksten längs husen och asfalt i mitten. Träd och planteringar återkommer även här och binder ihop gatorna med resten av Skeppsbron.

Det kommer också att finnas cykelparkeringar och utrymme för infarter till parkeringsgarage. Antalet parkeringsplatser längs gatorna blir begränsat och bilparkering hänvisas i första hand till parkeringsgaragen i Skeppsbron.

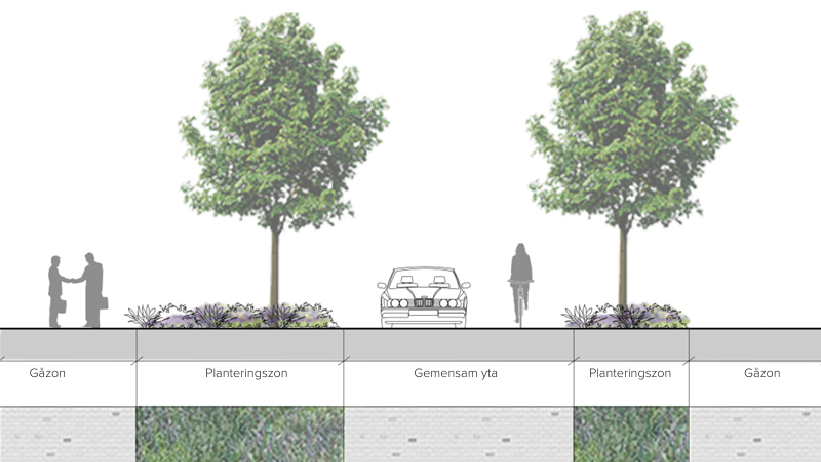

Illustrerad bild på hur gatan delas upp mellan trafikanter, cyklar, gående och grönska

Exempelbild på hur en gata delas upp mellan cyklar, gående, fordon och grönska.

Hur kommer jag påverkas?

Arbetet innebär att gator kommer att stängas av i etapper. Varje etapp tar ungefär en månad att bygga och under vissa perioder kan arbete pågå i två etapper samtidigt. Det påverkar dig som bor, arbetar eller rör dig i området.

För att du fortfarande ska kunna ta dig fram kommer gång, cykel och biltrafik att ledas om när det behövs. Skyltning på plats visar hur du enklast tar dig vidare.

Vi vet att arbetet periodvis kommer att märkas och ber om förståelse under tiden det pågår.

Du kan följa vad som händer i projektet via vår bygglogg och i våra sociala medier (@sodramunksjon Länk till annan webbplats, öppnas i nytt fönster.). Där informerar vi löpande om aktuella arbeten och förändringar i framkomlighet.

Prelininära byggtider

Etapp 1 okt-nov 2026
Etapp 2 nov-dec 2026
Etapp 3 jan-feb 2027
Etapp 4 feb-mars 2027
Etapp 5 mars-april 2027
Etapp 6 april-maj 2027
Etapp 7 maj-juni 2027
Etapp 8 juni-juli 2027
Etapp 9 aug-sep 2027
Etapp 10 sep-okt 2027
Etapp 11 okt-nov 2027

Delar av Slakthusgatan och Oskarshallsgatan vid kvarter 11 tar längre tid att bygga. De beräknas ta cirka tre månader och planeras att färdigställas under 2028.

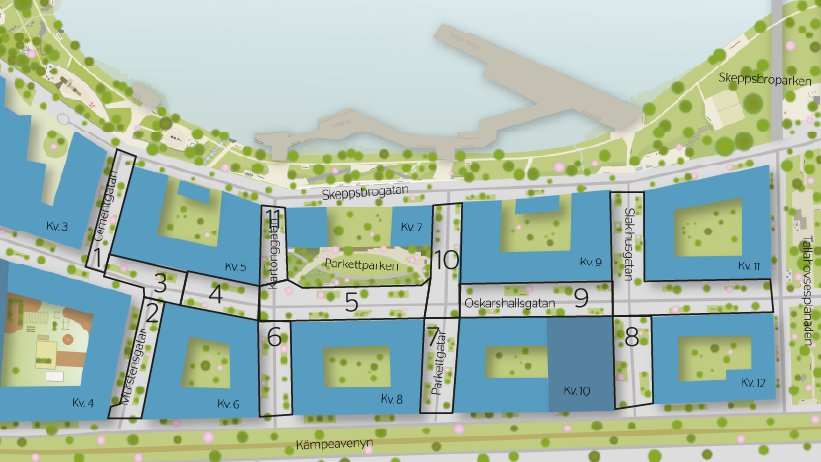

Karta över Skeppsbron som visar etappindelningen för byggnationen av lokalgator, markerad med etapp 1–11.

Frågor?

Kolla byggloggen och/eller våra sociala medier. Finns inte svar där är du varmt välkommen att kontakta oss på info@sodramunksjon.se.

Stenlagd yta med en park. Människor rör sig på bilden.

Visionsbild av korsningen Oskarshallsgatan/Parkettgatan

Stenlagd gata med grönska längs husväggarna. En kvinna leder sin cykel

Visionsbild på Oskarshallsgatan

Mellan två höga bostadshus sträcker sig en gata ner mot sjön. På gångvägarna längs sidorna går och cyklar folk.

Visionsbild på Parkettgatan

Mer information

Vi utvecklar Skeppsbron

Södra Munksjöns logotyp
Skanskas logotyp
HSBs logotyp

Mer information
