Parkettparken

Under 2026 påbörjas byggnationen av Parkettparken. En kvarterspark som blir som ett vardagsrum mitt bland husen.

Grönskande park med planteringar. Utanför ligger stenläggning där människor rör sig.

Parkettparken

Parkettparken ska vara en grön och lugn oas, som ett vardagsrum för de boende i området. Här finns sittplatser i både sol och skugga för vila, möten och avkoppling. Parken ramas in av träd, buskar och perenner som ger blomsterprakt och skärmar av mot gatorna.

Den långsmala parken omges av gator och bostäder. För att ge mer plats åt grönska kommer Oskarshallsgatan få en särskild utformning längs parken, där träd och sittmurar förlänger parkmiljön ut i gatan och skapar ett lugnare gaturum. Grönskan koncentreras mot kanterna för att ge skydd, medan parkens mitt rymmer en öppen gräsyta med soliga vistelseytor runtom.

I östra delen av parken står ett teknikhus som smälter in i miljön med träspaljéer som fylls med växtlighet. Parken får flera tydliga entréer, särskilt mot Oskarshallsgatan, markerade med sittmurar och grönska.

Parkettparken är placerad mellan Oskarshallsgatan i söder och kvarter 7 i norr (se karta längst ner på sidan). Byggnationen av parken planeras starta och slutföras 2026 och bakom byggnationen står Södra Munksjön Utvecklings AB (SMUAB).

Från planering till färdig park

Att utveckla en park är mer än att rita något fint. Det handlar om att skapa en plats som fungerar i vardagen, som känns trygg och välkomnande och som håller över tid. För Parkettparken har vi arbetat steg för steg, från tidiga riktlinjer till ett konkret byggprojekt.

Nedan kan du lära dig mer om processen att bygga park och vad som händer just nu.

År 2018 tog SMUAB fram gestaltningsprinciper för Parkettparken. Det är grundläggande riktlinjer som hjälper till att forma hur parken ska se ut och fungera.

Här sätts ramarna för helheten. SMUAB tittar på hur gångvägar och platser ska hänga ihop, hur parken kan möta behov som lek, vila och aktivitet och hur den kan få en tydlig identitet som passar platsen. Man tar också ställning till växter och material som harmonierar med omgivningen, och ser till att parken blir trygg och tillgänglig för alla besökare.

Under 2024/2025 har SMUAB arbetat med detaljprojektering. Det är fasen som kommer efter att idé och utformning är bestämd, när det är dags att göra allt genomförbart i praktiken.

I detaljprojekteringen tar man fram ritningar och instruktioner som behövs för att kunna bygga parken. Det handlar bland annat om placering av parkens olika delar, materialval, markarbeten, planteringar och tekniska lösningar som belysning och dränering. Här blir visionen till tydliga byggunderlag.

Under januari 2026 är SMUAB i upphandlingsfasen. Som kommunalt bolag följer SMUAB LOU, lagen om offentlig upphandling. Det innebär att processen ska vara tydlig, öppen och likabehandlande.

Där beskrivs vad som ska byggas och annonserar upphandlingen så att företag kan lämna anbud på samma villkor. Sista anbudsdag för upphandlingen av Parkettparken är februari 2026.

Så går utvärdering och tilldelning till

När sista anbudsdag har passerat öppnas anbuden vid samma tidpunkt. Det görs för att säkerställa öppenhet och likabehandling. Därefter utvärderas anbuden utifrån de krav och kriterier som finns i upphandlingsunderlaget och SMUAB väljer det företag som bäst uppfyller kraven.

När SMUAB har gjort sitt val skickas ett tilldelningsbeslut till samtliga anbudsgivare. Efter det gäller en avtalsspärr på 10 dagar, då inga avtal får tecknas. Under den perioden finns möjlighet att begära överprövning om någon anser att upphandlingen inte gått rätt till.

När tilldelningsbeslutet är skickat blir anbuden också offentliga och kan begäras ut, även om vissa uppgifter kan omfattas av sekretess. Planen är att skicka ut tilldelningsbeslut i slutet av februari 2026.

Parkettparken handlas upp som en totalentreprenad. Det betyder att ett företag ansvarar för både projektering och byggnation. I Parkettparkens fall är det en styrd totalentreprenad, eftersom SMAUB redan har ritat och detaljbestämt mycket. Entreprenören tar fram den slutliga bygghandlingen, men inom tydliga ramar.

Om allt går enligt plan siktar man på byggstart i mitten av april 2026 för utomhusarbeten. Parken ska sedan vara klar ett halvår senare i mitten av oktober 2026.

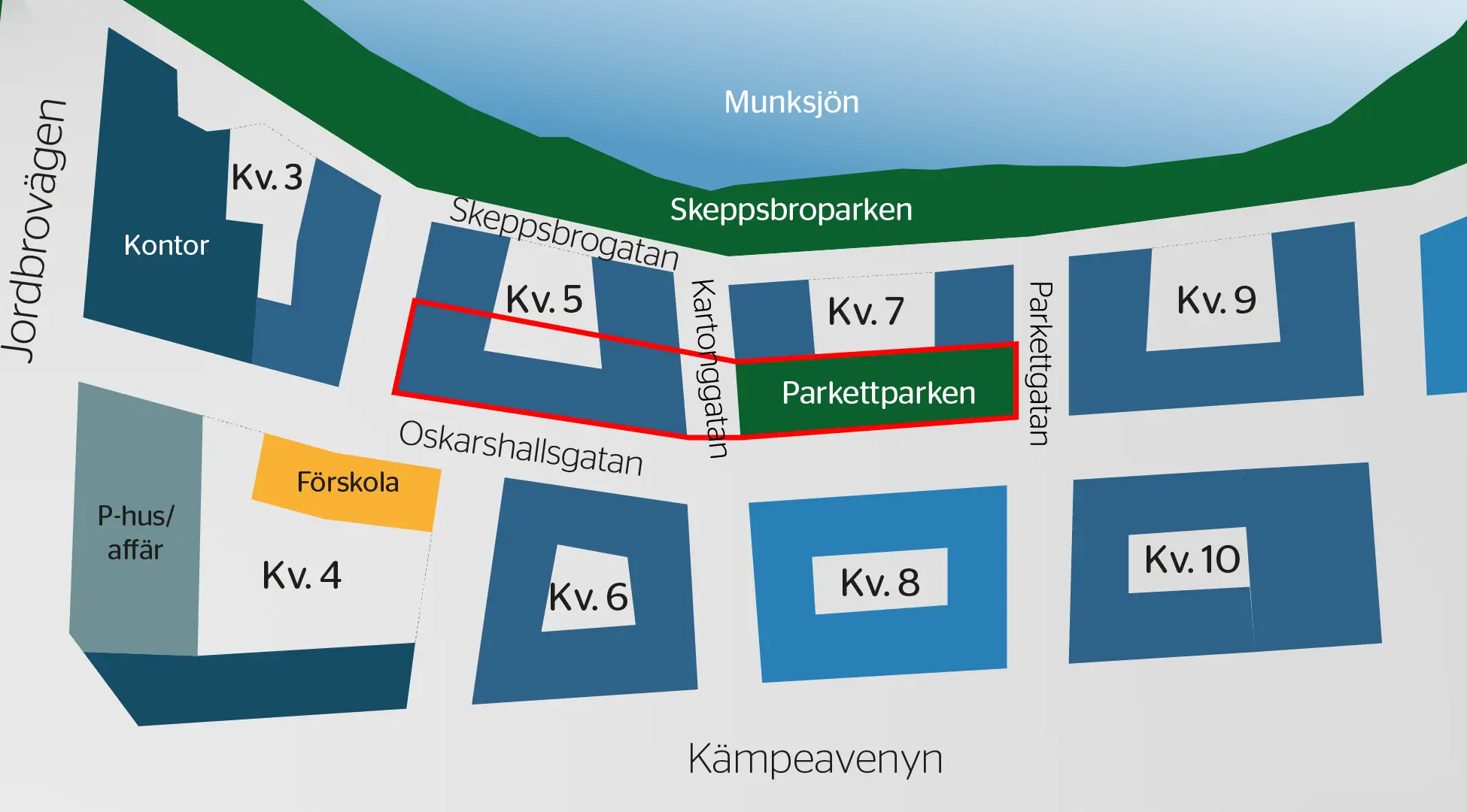

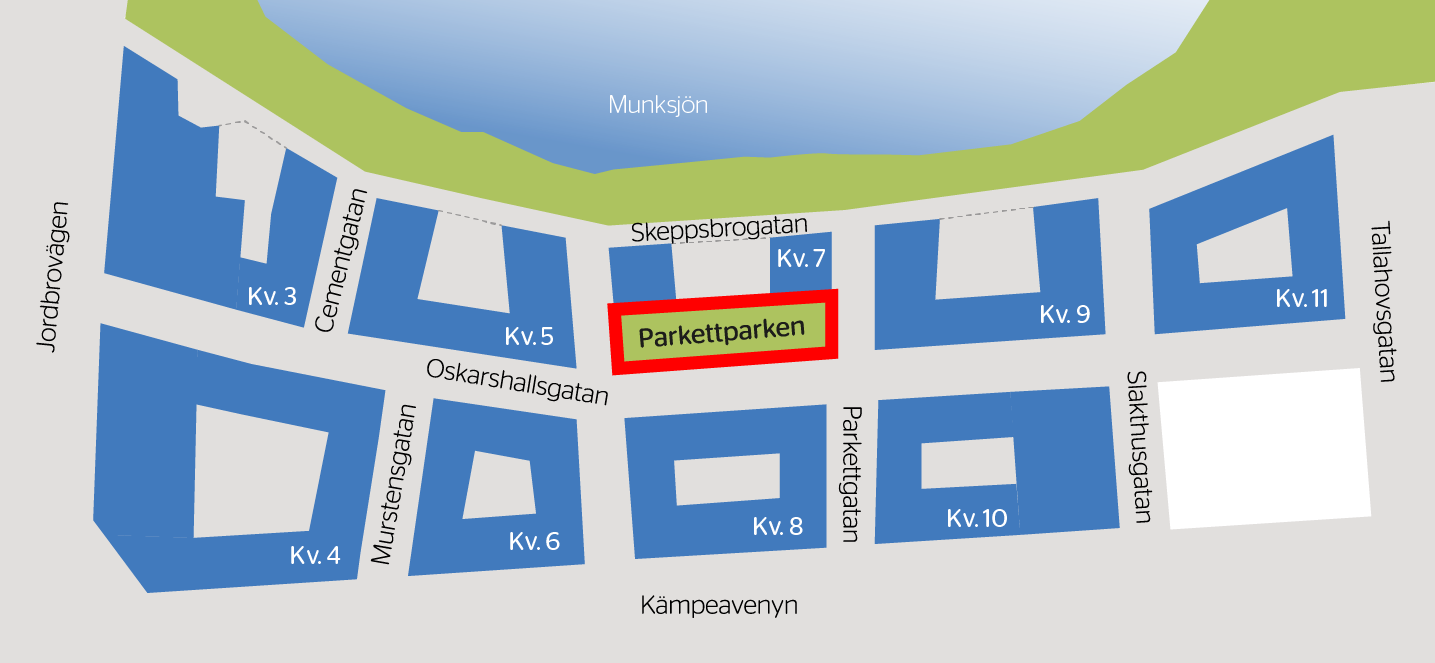

Illustrerad karta över parkens placering. Parken är placerad i mitten av kartan.
